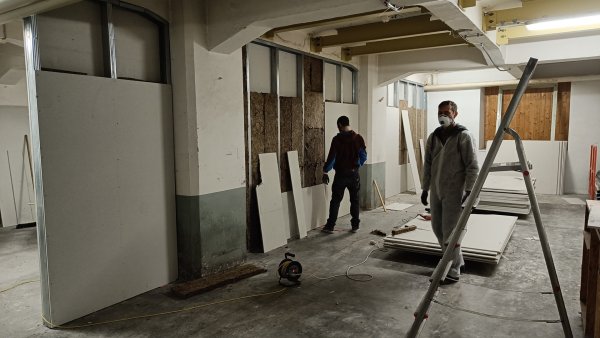

Eigenleistung · 2022–2026
Vier Bandräume wurden im 1. UG der ehemaligen Coop-Verteilzentrale am Gallenweg gebaut. Geplant und in Eigenleistung realisiert. Material und Statik teilweise von der Genossenschaft Gewona. Bezug Ende 2024.
Wie es dazu kam

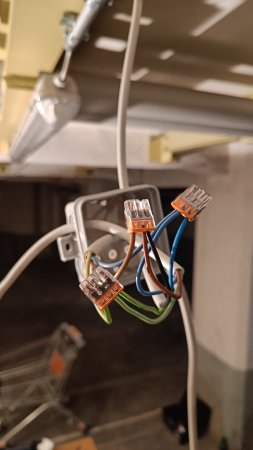

Die Klangzentrale-Gründer:innen kennen das Problem: Bandräume in der Region Basel sind teuer, knapp und akustisch oft eine Notlösung. 2022 ergab sich die Möglichkeit, im Untergeschoss am Gallenweg in Pratteln einen 276 m² grossen Rohraum zum Kostenpreis zu mieten.
Die Genossenschaft Gewona stellte den Rohraum zur Verfügung — der Innenausbau lag bei uns. Im September 2022 wurde der Verein gegründet. Grobplanung bis März 2023, dann Detailplanung und 30 Bausessions (je 1–2 Wochenendtage) plus 3 Nachtragstage 2026. Ende 2024 zogen die Bands ein.
Bauabnahme durch Gewona Ende 2024 / Anfang 2025. Ergebnis: Bei späterem Auszug fordert Gewona keinen Rückbau — Anerkennung der fachmännischen Eigenleistung.
Projektphasen
2022 – 2023
Vereinsgründung, Statuten, Website, Konzepterstellung, Raumausmessung, Vertragswerk
17 Manntage
2024
Material- und Werkzeuglisten für 30 Bausessions, Bau-Session-Planung
8 Manntage
2024 / 2025
Materialbeschaffung (20 Einkäufe), Trockenbau, Elektroinstallation, Türeinbau, Fenster, Entsorgung
30 Bausessions · Ø 2.5 Personen · Ø 1.2 Tage/Session
2025 / 2026
Nachtragsplanung, abschliessende Ausbauarbeiten Raum 4
3 Bausessions
Umfang
| Trockenbau zum Gang (W1) | 21.5 m · 63.8 m² |
| Dünne Trennwände (W2/5/6) | 26.3 m · 78.2 m² |
| Trockenbau 3-lagig (W3/4/7) | 21.3 m · 57.6 m² · 100 mm Iso. |

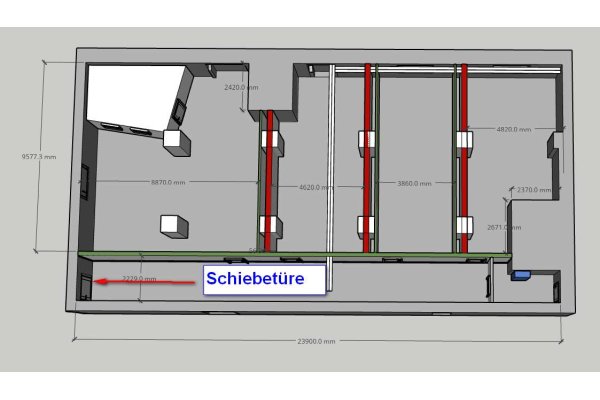

| Türen eingebaut | 5 Stk. aus rückgebautem Bestand |
| Fenster verglast | mind. 4 in bestehenden Öffnungen |

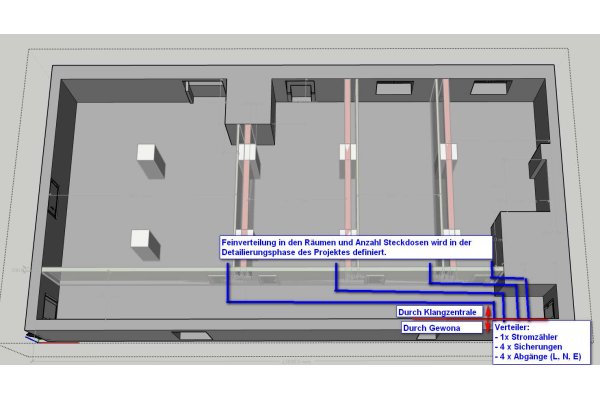

| Elektroinstallation | Eigene Sicherung pro Raum, 3-adrig, Aufputz |
| Lagerabteil im Gang | Zusätzlich eingezogen, gemeinschaftlich genutzt |
| Brandschutz | 1 Zone · Gang als Fluchtweg ≥ 1.2 m |

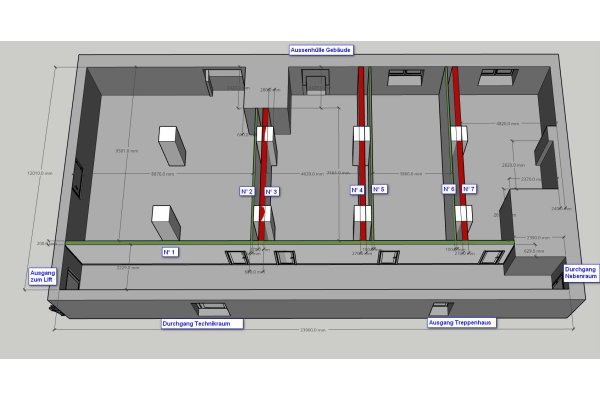

Wandkonstruktion
Nicht jede Wand muss dasselbe leisten. Wir haben differenziert gebaut — je nach Position und Schallschutz-Anforderung.
Wand 1
Einfachständerwerk
Einlagige beidseitige Beplankung Gipsfaserplatte
Isolation im Hohlraum
Optional: zweite Lage zur Nachverdichtung
21.51 m Länge · 63.8 m² Fläche
Wände 2, 5 & 6
Einfachständerwerk
Einlagige einseitige Beplankung Gipsfaserplatte
Isolation im Hohlraum
Abgedichtete Übergänge an Längsträgern
26.32 m Länge · 78.18 m² Fläche
Wände 3, 4 & 7
Dreilagige beidseitige Beplankung Gipsfaserplatte
100 mm Isolation im Hohlraum
Eingehängt an UA-Profilen oder 4-Kant-Rohren
21.34 m Länge · 57.62 m² Fläche
Variante a (Kalksandstein) wurde Juni 2023 geprüft und verworfen.

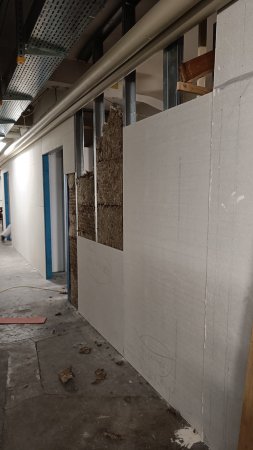

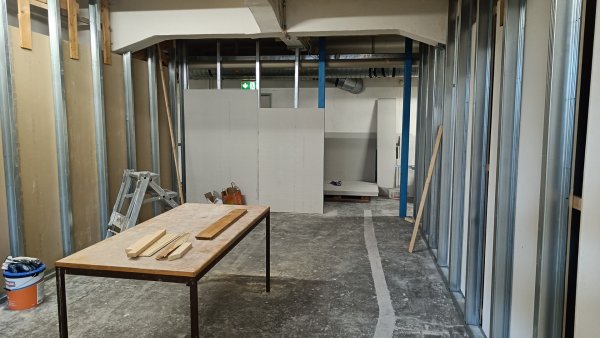

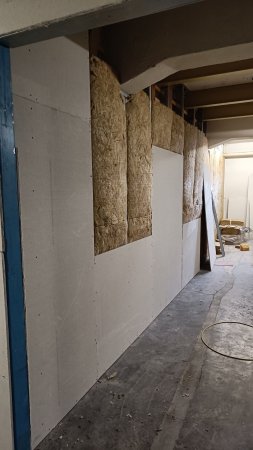

Bauphasen
Planung

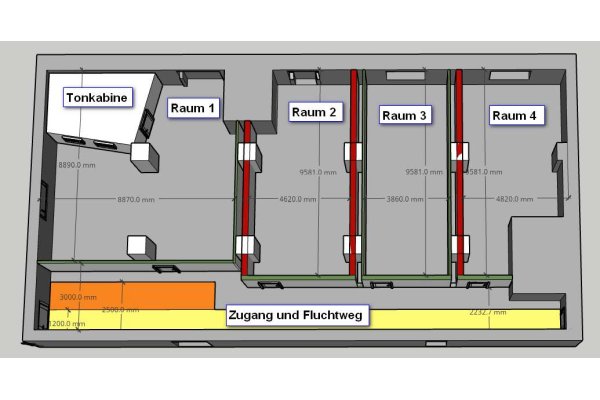

Aus dem Konzeptdokument Version C03 (10.01.2024) — die umgesetzten Pläne.
Standort-Kontext
Das Areal Zentrale Pratteln transformiert die ehemalige Coop-Verteilzentrale in ein Quartier mit rund 480 gemeinnützigen Wohnungen, Gewerbe- und Kulturflächen. Getragen von sechs gemeinnützigen Bauträgern, darunter Gewona als unsere Vermieterin. Erstbezug 2025/2026. Bredella AG koordiniert.
Klangzentrale ist buchstäblich unter dem entstehenden Quartier — vier Bandräume, von Musikern selbst gebaut.
Vier akustisch isolierte Bandräume in Pratteln. Selbstkostenmiete. Verein, kein Vermieter.
Wenn Kapazität frei wird, melden wir uns zuerst bei den Bands auf der Warteliste.
Raum anfragen → Auf die Warteliste →
